Modernisering av strømnettet på Vallø

Vallø båthavn har et komplekst strøm system med mange meter med kabler lagt rett i jorda uten beskyttelse. Strøm brukes til opplag, lading av båter sine batterier, høytrykkspylere, støvsugere osv.

I 2024 hadde foreningen en uønsket strømhendelse (referert på medlemsmøte og årsmøte) som kunne medført tap av menneskeliv. For de av dere som er i havna ofte, så ble det sikkert observert at det var gravearbeider på østre side på sensommeren 2024 hvor vi utbedret en direkte feil på gammel teknisk strøm installasjon. Her er det, som nevnt, kabler som ligger rett i bakken uten beskyttelse. I kartleggingen av resten av strømnettet fant foreningens samarbeidspartner Re-El flere feil og foreningen så at det er risiko for liv og helse. Da må noe gjøres.

Kort bakgrunn: I gamle dager ble 220v kabler lagt rett i bakken uten beskyttelse.  Under transport av båter til og fra opplag blir kablene kjørt over, både av trucken til Vallø Marina  og av biler. Over tid så oppstår det brudd eller kortslutninger på kabelen fordi grusen gnager seg igjennom kabelen og etter hvert tillater vann inntrengning. I gamle dager var det vanlig å legge kabler slik, nå i moderne tid legges slike kabler i rør. Røret beskytter mot mekanisk slitasje og røret gjør det lett å trekke om kabler som det oppstår feil på.

Hva skjedde i 2024?
Vi hadde overslag mellom jord og 1 fase på østre område. Samtidig var det overslag mellom annen fase og jord annet sted på vestre side. Bryggeelementet ble da en bærer av en fase og vannet bærer av annen fase=trøbbel hvis man sto på brygga og tok i vannet. Derfor ble hele havna gjort strømløs i 1 ukes tid mens feilsøking  pågikk. Den største feilen ble funnet og kabel byttet på østre side. Det ble lagt ned rør 1m ned i bakken og det ble trukket 2 rør mer enn nødvendig for fremtidige behov. Rør er billig - graving er dyrt. Nye kabler ble trukket og vi var operative igjen.

Hva skjedde i 2025?
Jobben ble startet i august og det ble redusert fremkommelighet på området en god stund mens arbeidet pågikk.

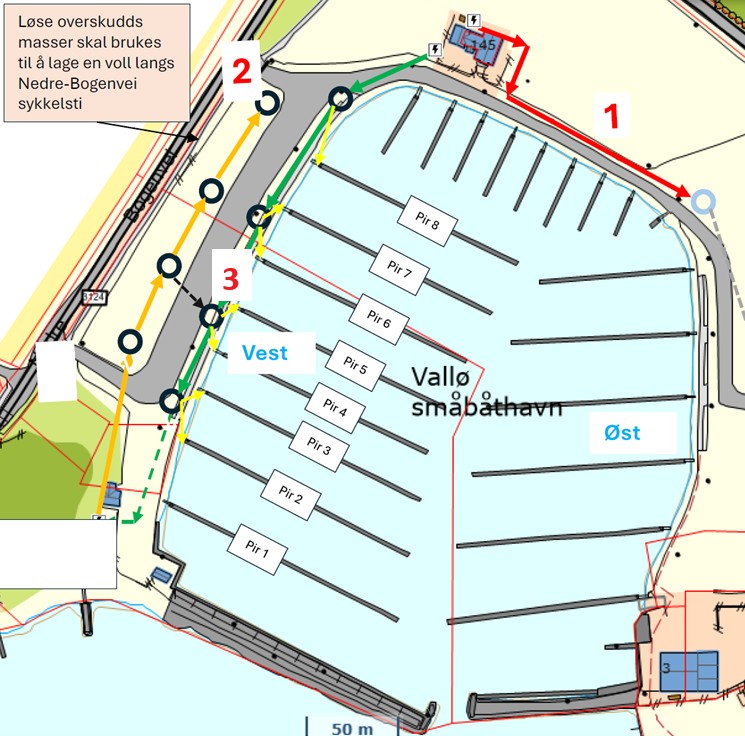

Hovedrenoveringen skjer i 2025 som du ser på kartet her.
1. Kabel mellom Klubbhuset og rampen skiftes ut (rød strek). Grøft graves og 4 rør legges ned, både for å dekke dagens behov og i tillegg 1 tomt rør for fremtiden.

2. Grusplassen graves opp mellom vann/strømpostene og rør legges også her etter modellen som er valgt (orange strek) . 4 rør, både for vann og strøm. Strøm/vann postene byttes også til en egendesignet type (Utviklet av Harald, Kai, Jan Erik og Re El) som tåler at trucken kjører på den uten å skade strømkabel eller vannrør.

3. Siste er bjørkealeen (grønn strek). Alle bjørkene felles, det graves grøft gjennom hele den grønne stripen og rør legges her. I denne delen vil det også bli etablert nye strømposter til vår/høst arbeid for å slippe skjøtekabler som krysser sykkelstien.

Masser som blir til overs legges som en liten voll mot Nedre Bogenvei. Massene legges her, både fordi det er dyrt å transportere masse, men også fordi en voll blir et hinder for biler som rygger inn og brukes til tyveri av f.eks påhengere. Estimert prosjektkostnad er ca 2,4 millioner. Budsjettet er godkjent på årsmøte 2025 for 20245. Prosjektbeskrivelse og anbudforespørsel er utført av en i styret og anbudsvurderingene er gjort av 2 i styret. Valget av graveselskap og elektriker er gjort med styret i felleskap. Valget falt på Fanebust maskin og Re-El etter en totalvurdering.

Om våre websider

Vallø båtforening tar forbehold om trykkfeil og feiltolkninger. Vedtekter og regelverk er styringsverkøyet for Styret og Havnekontoret.

Protected by RSFirewall! Module

This website is protected by RSFirewall!, the firewall solution for Joomla!

Tjømebilder
